Ремонтные работы на Орской ТЭЦ-1, 15.05.2014
В
Орске постарались сократить время отключения горячей воды в летний период. В
2014 году ремонтные работы на Орской ТЭЦ-1 совместили с весенней опрессовкой городских теплосетей, проводимых
МУП «ОПТС». В связи с этим летом отключать горячую воду из-за ремонтных работ на ТЭЦ не планируют.
Однако речь не идет о том, что отключать горячую воду в летние месяцы не будут совсем. Свои ремонтные работы должны провести коммунальщики. Об этом представителям СМИ рассказали сегодня,
15 мая, на брифинге.

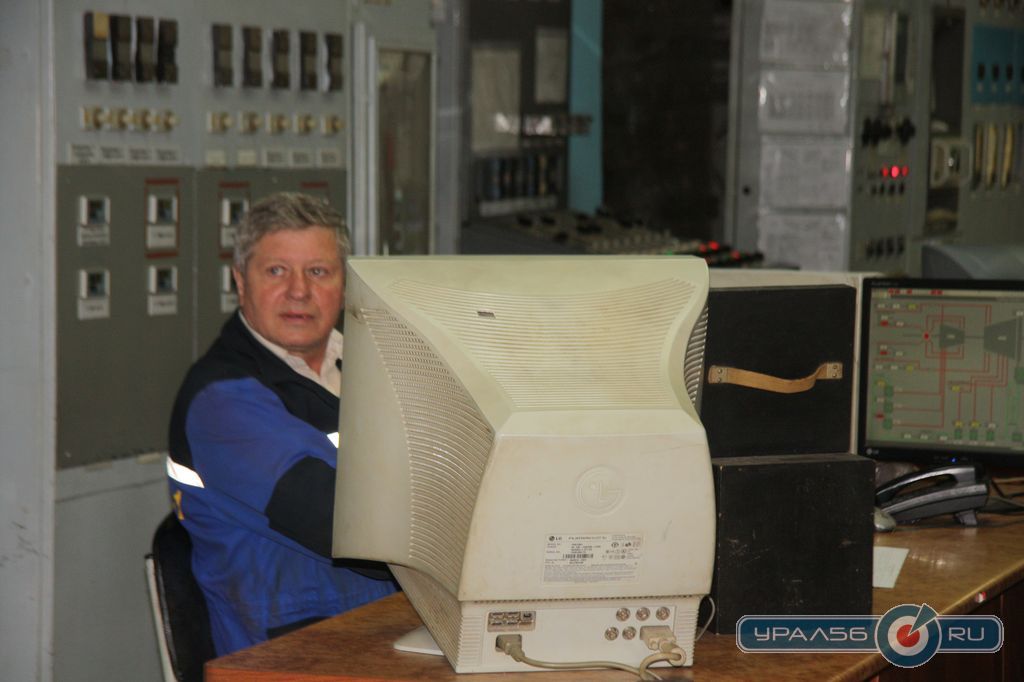

Главный инженер Орской ТЭЦ-1 Андрей Мужиков, 15.05.2014
Помимо наболевшей темы горячей воды, на встрече подвели итоги завершившегося отопительного сезона, а также обсудили подготовку к предстоящему периоду холодов:
— Минувший осенне-зимней период прошел без технологических сбоев. В настоящее время идет полномасштабная подготовка к новому отопительному сезону. На это выделено около
240 миллионов рублей, – сказал главный инженер Орской ТЭЦ-1
Андрей Мужиков.

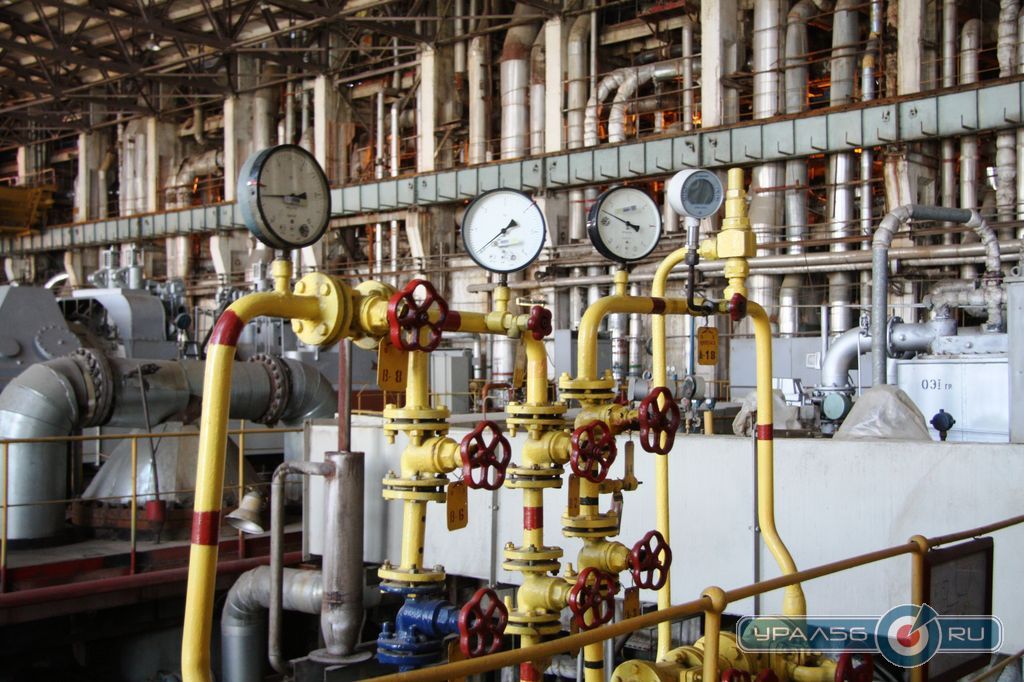

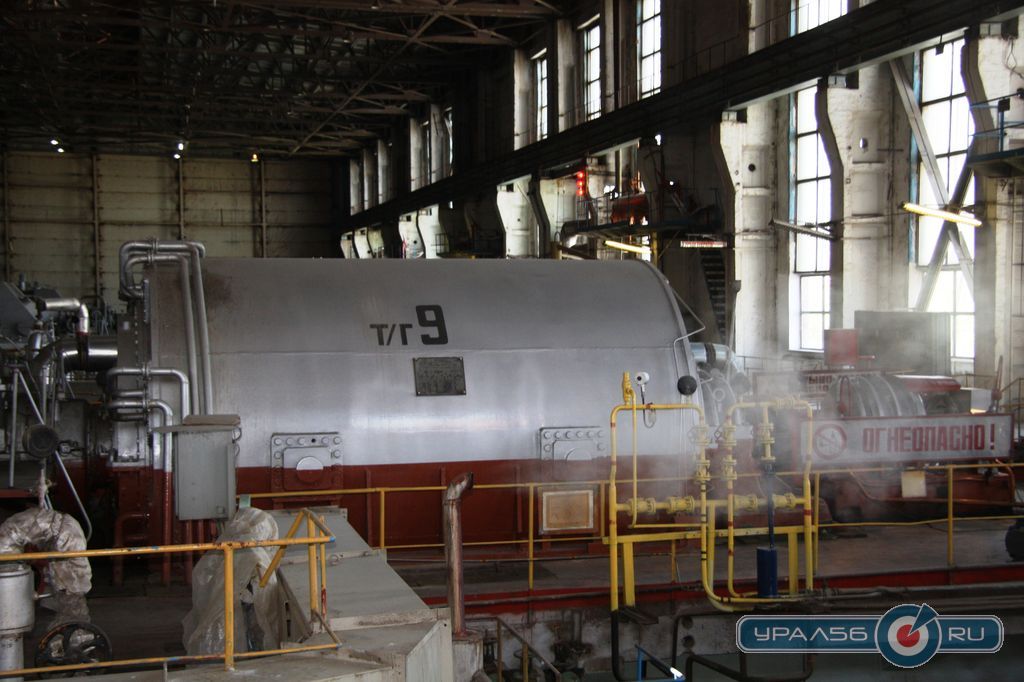

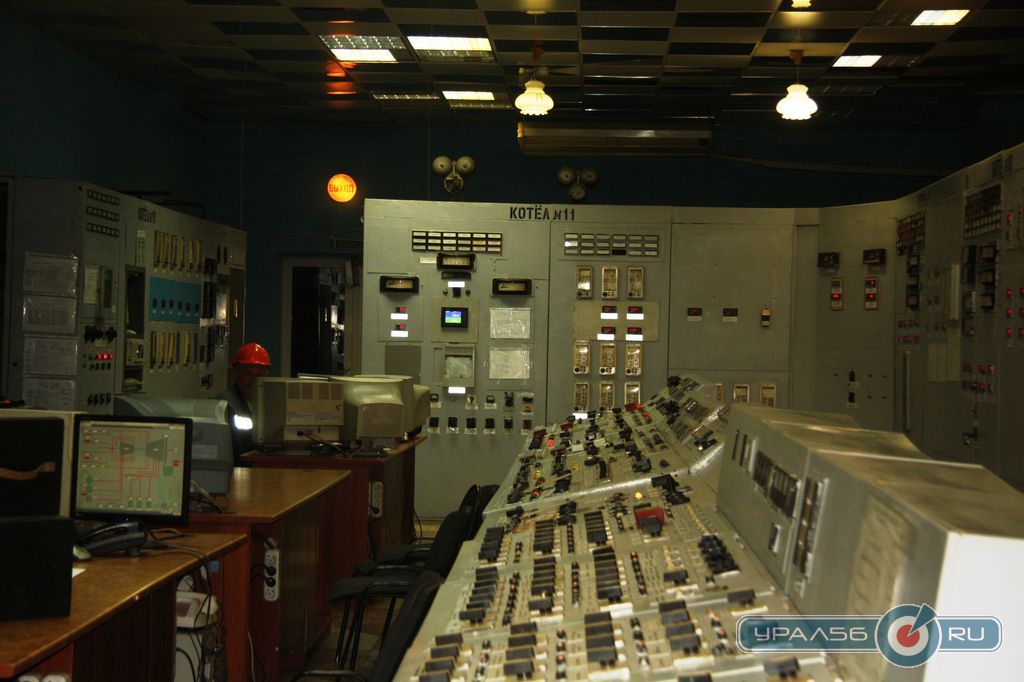

В котлотурбинном цехе Орской ТЭЦ-1, 15.05.2014

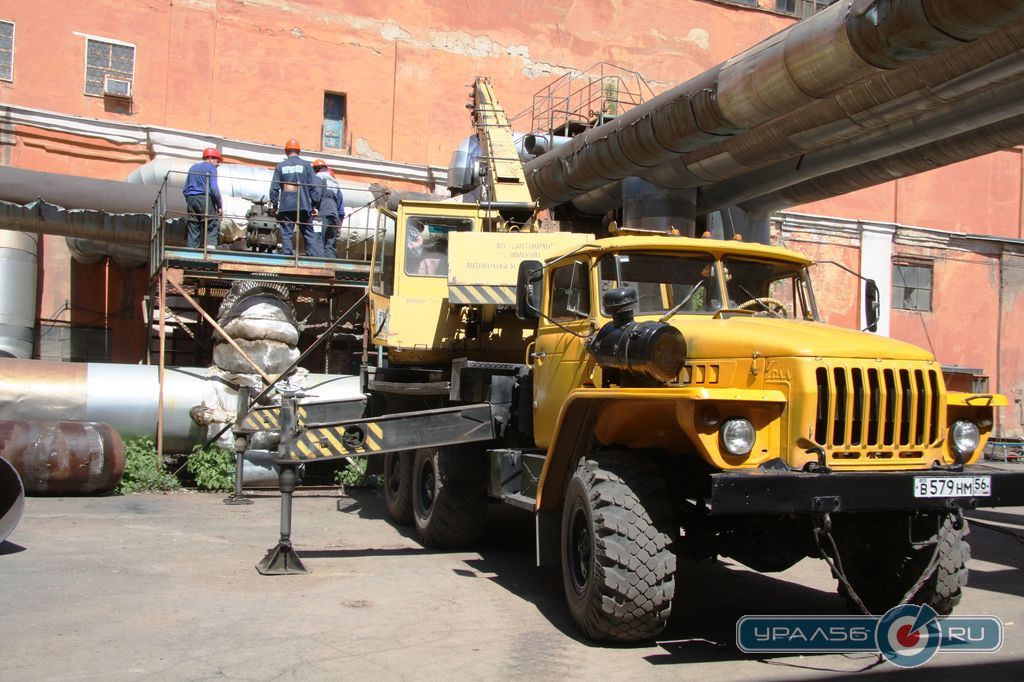

По словам руководителя станции, в настоящее время завершился текущий ремонт четырех котлоагрегатов. А с 5 мая начались работы на
котлоагрегате №12. Также на ТЭЦ-1 планируют провести диагностику схем защит, блокировок и продолжить замену старого оборудования.
